通城城发项目建设周报(9月第4周)

发布时间:2022-10-08 阅读次数:1881

项目建设周报

(9月第4周)

通城县象鼻咀至月田公路改扩建工程

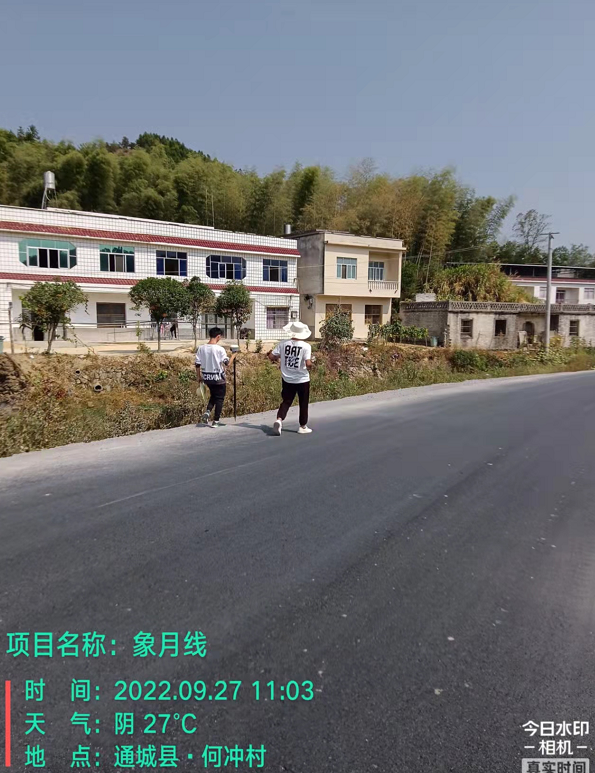

合同金额11383万元,截至上周,累计完成工程量6500万元,约占总量的57%。

本周计划完成K3+340-K3+700边沟护砌、K4+000-K4+700路肩硬化。

资料来源:城发建工集团

通城县开发区路网工程(公园路)

合同金额6844.7万元,截至上周,累计完成工程量260万元,约占总量的3.8%,

本周计划进行570米污水主管道开挖、埋设、回填,沥青下面层摊铺。

资料来源:城发建工集团

S259省道路面升级改造工程

合同金额9457.45万元,截至上周,累计完成工程量4066.71万元,约占总量的43%。

本周计划完成K60+400—K61+200段D600混凝土预制涵管预埋及雨水井砌筑、雨水管道埋设、协调出水口问题并接入。

资料来源:城发建工集团

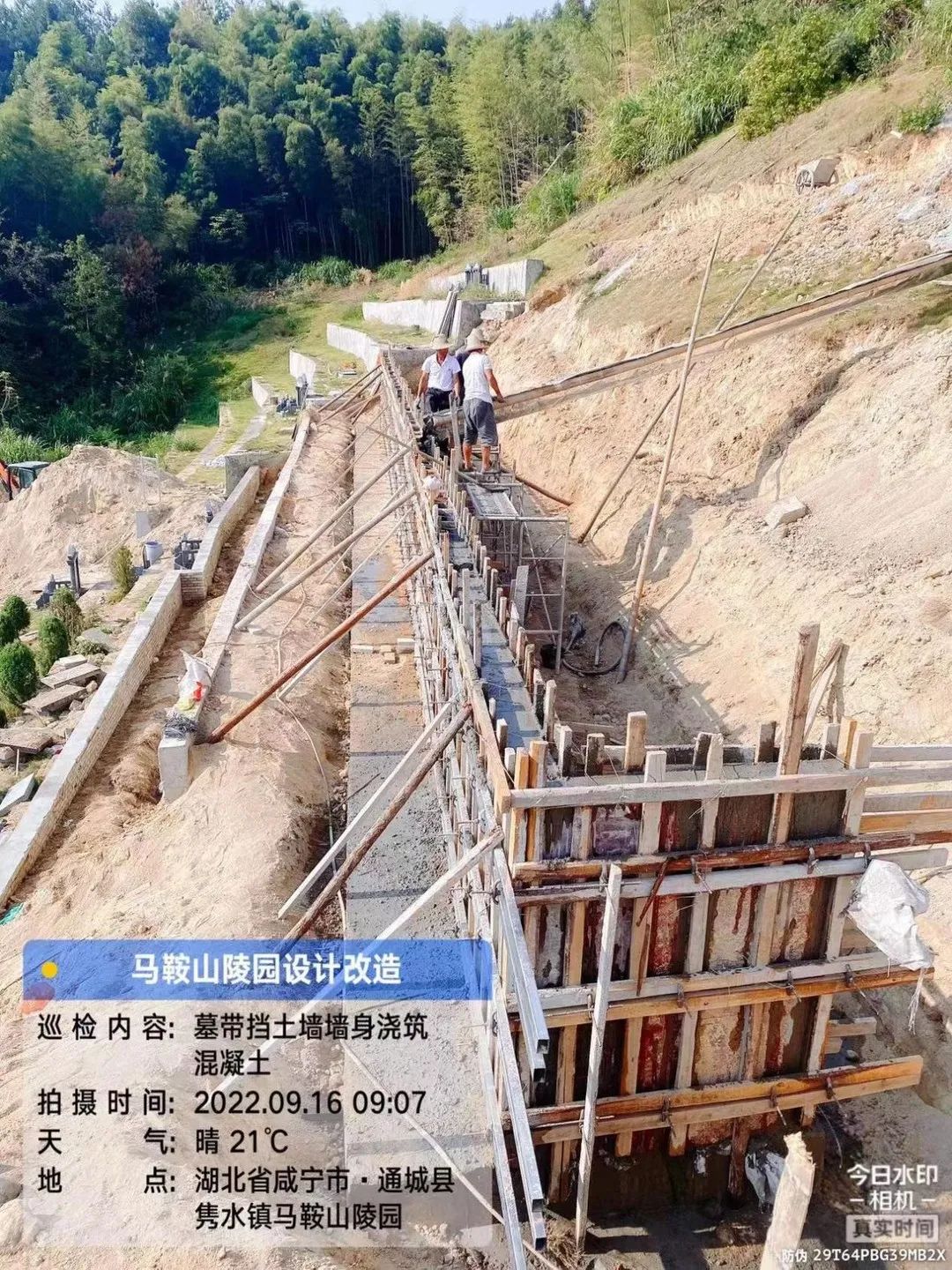

马鞍山陵园万年区墓带改造

截至9月23日,累计完成投资约42万元,约占总投资额的12%。

周对万年区第二带土方进行了回填、第三带墓带施工已改造完成,暂未进行土方回填。

资料来源:城发隽福公司

药姑山中医药产业园创客孵化区

截至9月27日,累计完成投资13410万元,约占总投资额的60%。

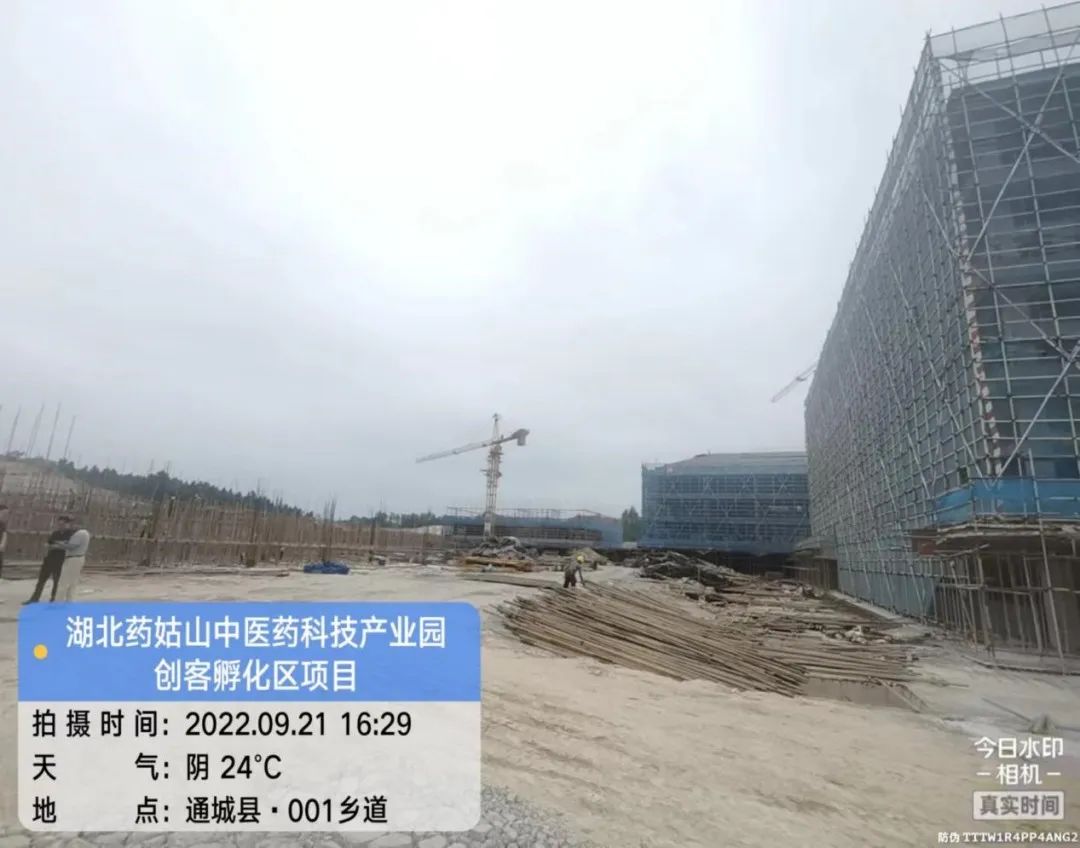

本周,3号楼主体结构封顶完成,砌体样板完成、4号楼主体结构封顶完成、5号楼主体结构完成到2层、6号楼主体结构完成到地下负一层、7号楼主体结构完成到基础结构、8号楼主体结构完成到4层。

资料来源:城发投资管理公司

药姑山中医药产业园瑶族风情体验区

截至9月27日,瑶族风情体验区安置房(一期)项目累计完成投资1300.55万,约占总投资额的45.6%。

本周计划进行安置房一期外墙涂料施工、雨水井砌筑、西南侧停车场浇筑、污水管网水泥管安装等。

资料来源:城发投资管理公司

通城鄂南农贸大市场项目

截至9月27日,通城鄂南农贸大市场项目(一期)累计完成货币工程量4980万元,约占总工程量的86%。

本周计划完成:

1、二次结构的100%;

2、外墙施工的40%;

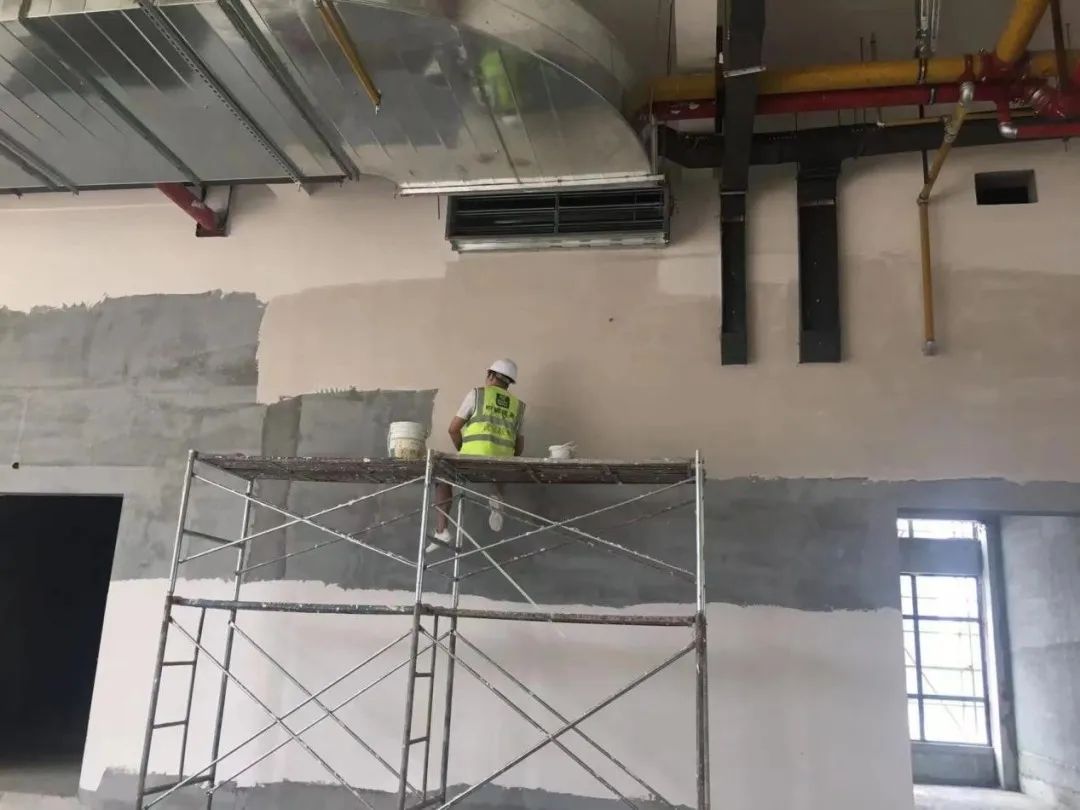

3、室内装修刮白的40%;

4、屋面防水的20%;

5、卫生间防水的80%;

6、机电工程的70%;

7、消防工程的70%。

资料来源:城发投资管理公司

通城县黄龙路西段建设工程

截至9月27日,累计完成投资920万元,约占总投资额的25%。

本周计划完成约300米的自来水管道安装并幅人行道整形完成。

资料来源:城发投资管理公司

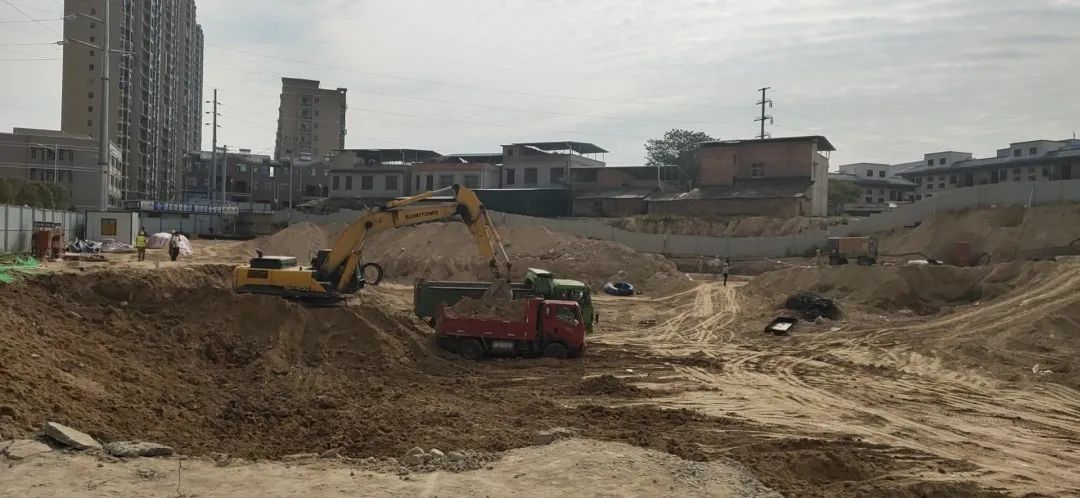

白沙新城三期项目土地平整工程

项目总方量为36.3万方,工程预算价508万元。目前,工程已完成总量的约85%,完成土方量30.26万方,完成货币工程量431.8万元。

因征地问题,本周未施工。

资料来源:城发土地整理公司

安芯美土地收储项目土地平整工程

项目总方量为10.31万方,合同价144.99万元。2022年6月份动工,目前,工程已完成总量的约85%,完成土方量7.73万方,完成货币工程量108.74万元。土方外运已全部完成。

本周将进行土方回填工作。

资料来源:城发土地整理公司

黄源小学改扩建项目土地平整工程

项目总方量为7.273万方,财评价161.6万元。2022年8月1日动工。目前,工程已完成总量的约50%,完成土方量3.64万方,完成货币工程量80.8万元。

本周将进行土方外运工作,计划完成总量的10%。

资料来源:城发土地整理公司

白沙新区(棚改安置)高层项目

项目总用地面积151497㎡(折合227亩),其中,一期用地面积70000㎡(合计105亩),项目总投资额20904万元,目前已完成投资1386万元 。

本周计划完成内容:

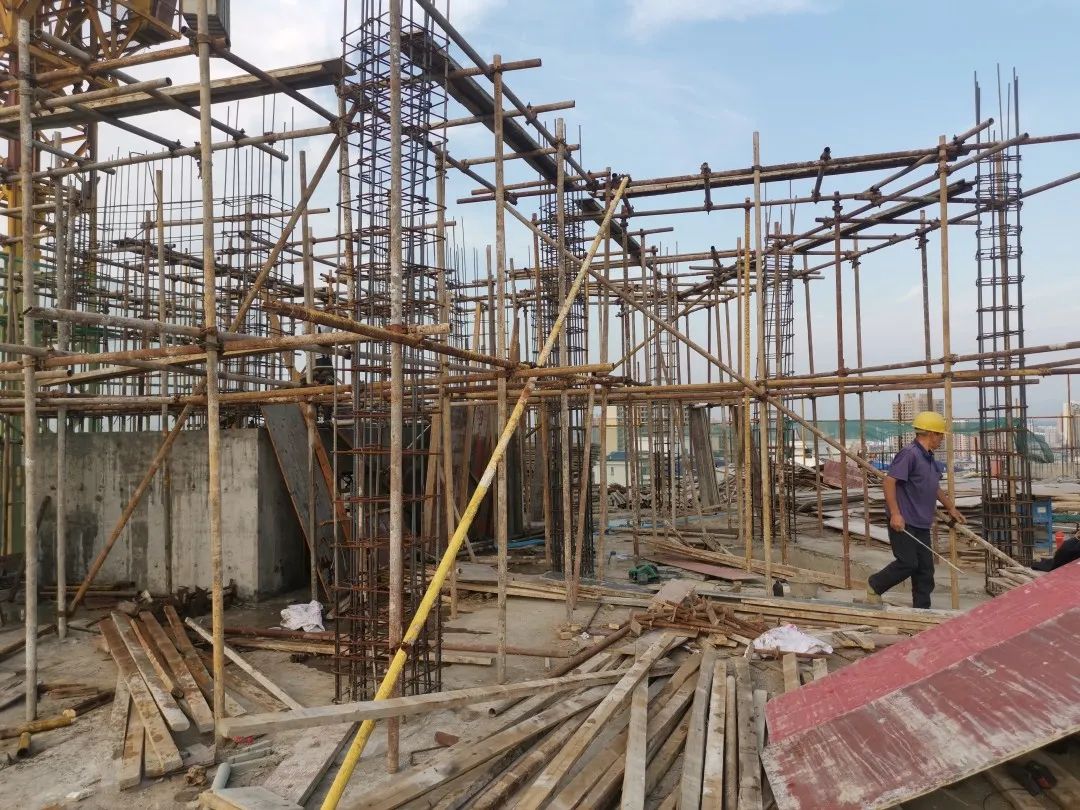

1、G1栋一层内架搭设完成20%。

2、G2栋地下室顶板梁钢筋绑扎,柱墙模板安装完成。

3、G4地下室梁钢筋绑扎,柱、墙钢模板安装完成。

4、R2地下室顶板梁钢筋绑扎,柱墙模板安装完成30%。

5、R4地下室底板混泥土浇筑完成。

资料来源:城发置业公司

古龙湾安置点二期高层项目

本项目主要分为地上建筑和地下室。项目为高层住宅小区,项目内规划住宅楼5栋。项目总投资额:27237.00万元 ,目前已完成投资 826万元 。

本周计划完成内容:

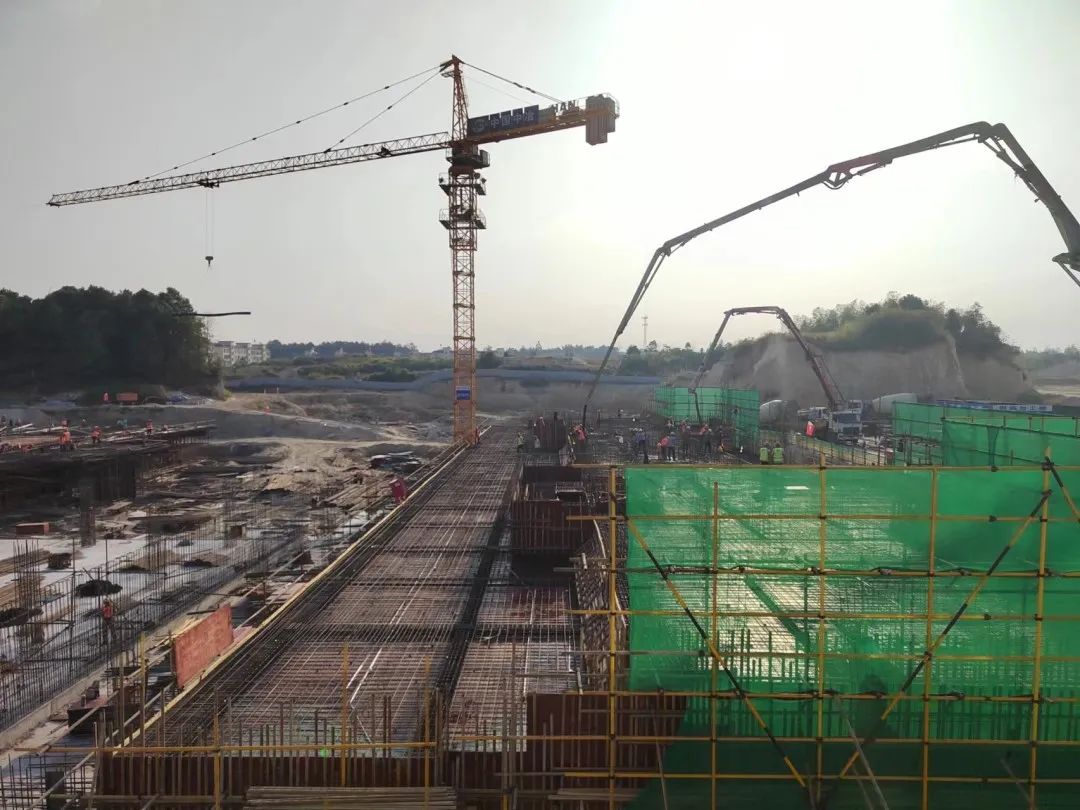

1、支护桩锚索施工完成,目前正在进行冠梁垫层浇筑砼施工;

2、塔吊基础正在绑扎钢筋;

3、土方开挖外运完成40%。

资料来源:城发置业公司

时代大厦项目

本项目规划总用地面积3983.9平方米,建设1栋商住楼23F/-1F(2F商业、21F住宅),总建筑面积29574平方米,总共168户。项目总投资额:8200 万元,目前已完成投资 5510万元 。

本周计划完成内容:

砌墙至二十层。

资料来源:城发置业公司

通城县塘湖镇三个矿山生态修复工程

该项目于9月21日正式启动,截止到9月27日,已完成龙印桥采石场场地平整工

预计在9月28日至10月3日完成龙印桥采石场3千方客土填埋工作。

   资料来源:城发矿业集团

云溪水库清淤工程

截至9月27日,工程已完成投资268.45万元,约占总投资额的9.1%。

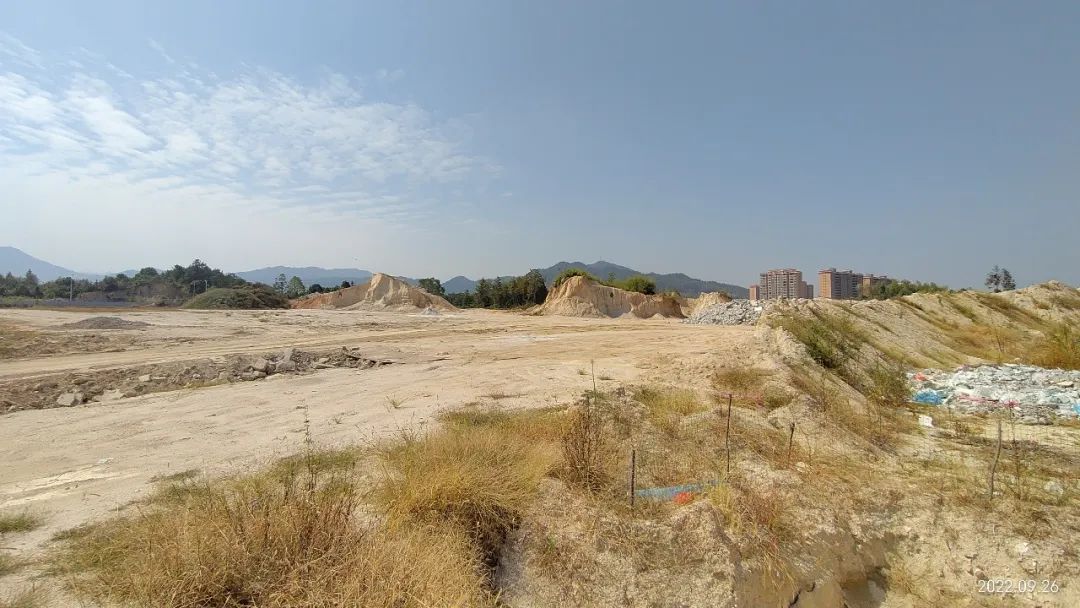

本周将主要进行第一清澈区域的淤积物清运及部分淤积物的利用工作,共计清运淤积物约2万立方。

 资料来源:城发矿业集团

通城县公共供水管网漏损治理工程

截至9月27日,累计完成投资1530万元,约占总工程量的9.5%。已建内容为:更新改造老城区供水管网34.87公里和智慧水务建设。

本周将继续对和平小区、老城建小区等供水管网进行改造。

资料来源:城发水务集团
